UDOSTĘPNIENIE NOWYCH PARTII JASKINI NIEDŹWIEDZIEJ W KLETNIE (PARTIE MASTODONTA) DLA RUCHU TURYSTYCZNEGO.

PRZEBIEG REALIZACJI INWESTYCJI


Realizowana przez Stroński Park Aktywności „ Jaskinia Niedźwiedzia” sp. z o.o. inwestycja pod nazwą „Udostępnienie nowych partii Jaskini Niedźwiedziej w Kletnie (Partie Mastodonta) dla ruchu turystycznego"  realizowana jest na podstawie obowiązującej umowy z wykonawcą.  Zadeklarowane przez Wykonawcę terminy związane z realizacją prac  na dzień dzisiejszy są zachowane.

Wydrążenie korytarza wyjściowego z nowej trasy i dalsze prace.

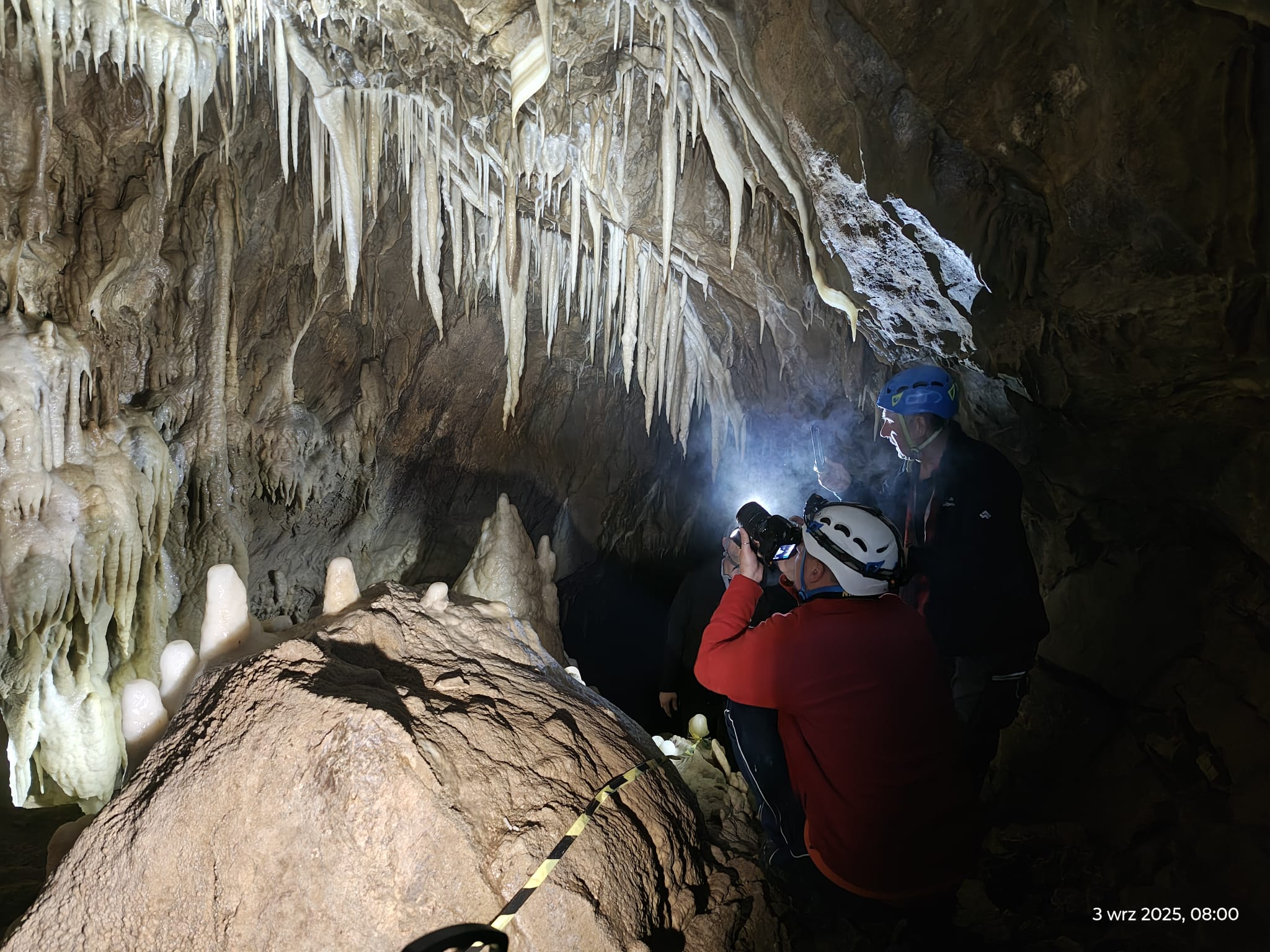

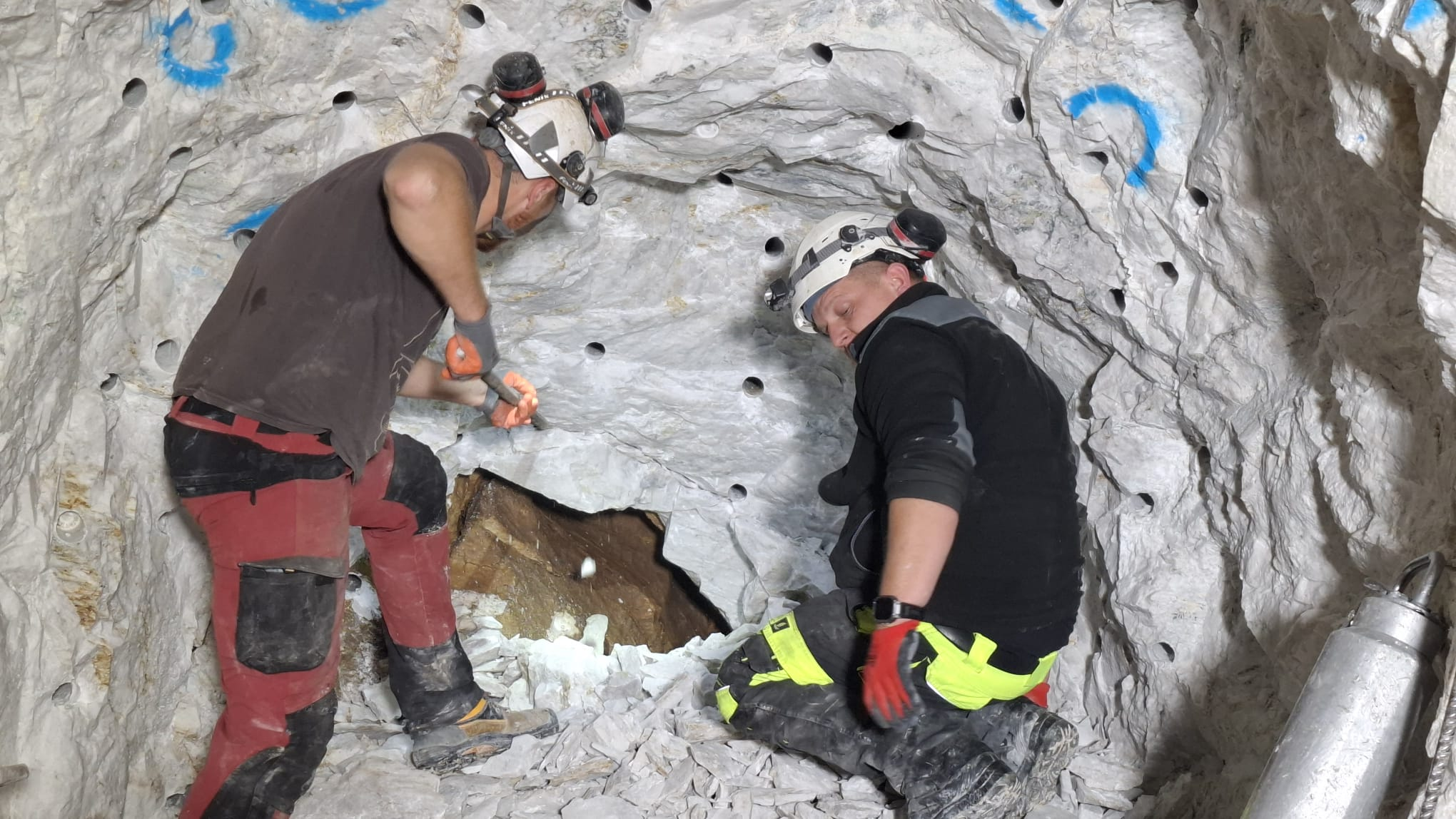

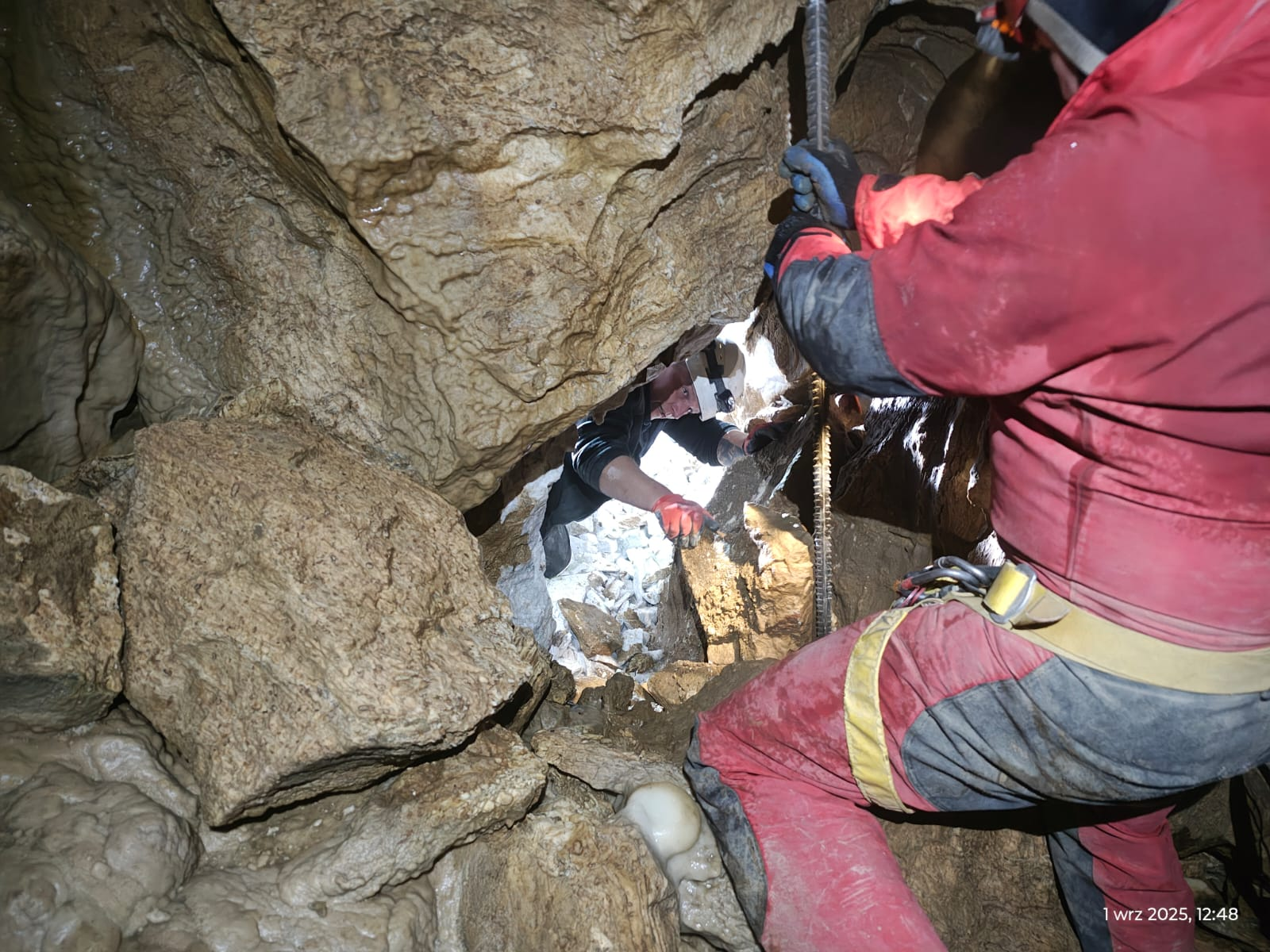

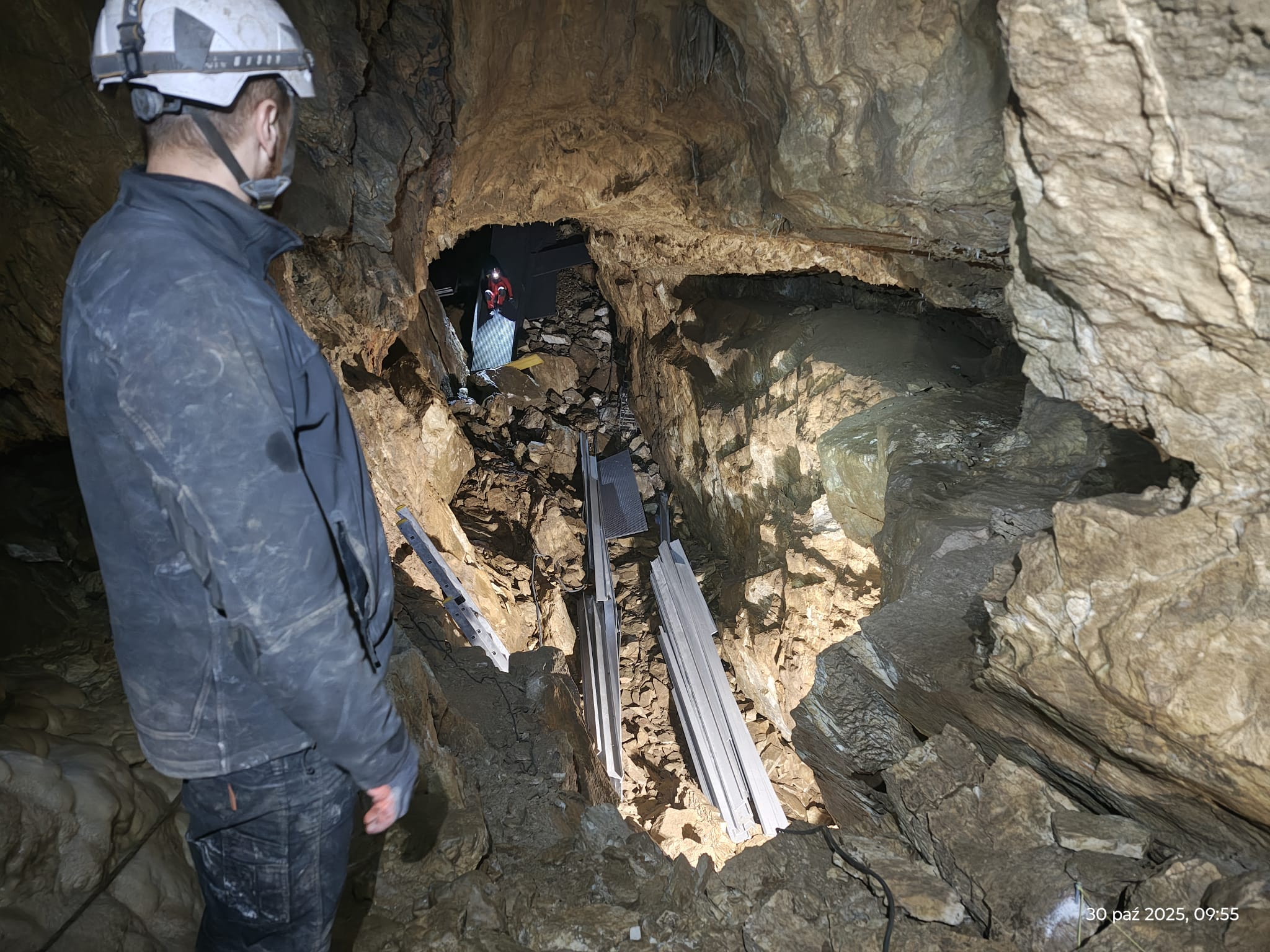

Drążenie korytarza wyjściowego na potrzeby drugiel trasy turystycznej rozpoczęto na początku czerwca 2025 roku. Dzięki doświadczeniu i przy braku nieprzewidzianych przeszkód, korytarz został z powodzeniem wydrązony w rekordowym tempie niespełna 3 miesięcy. W dniu 1 września 2025 roku po przebiciu ostatnich metrów skały korytarz trafił w przewodziane miejsce w jaskini do tzw. Zaułka.

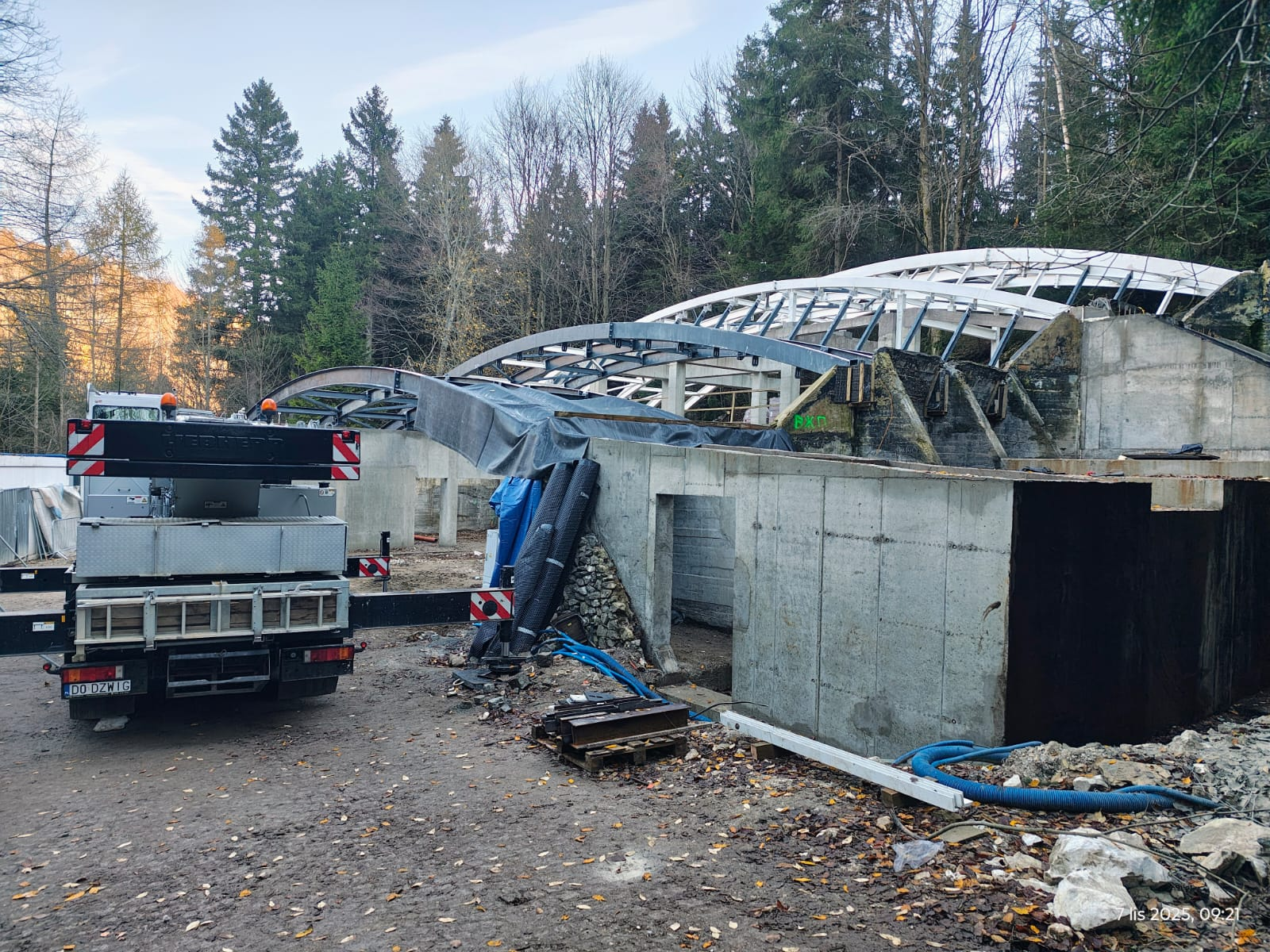

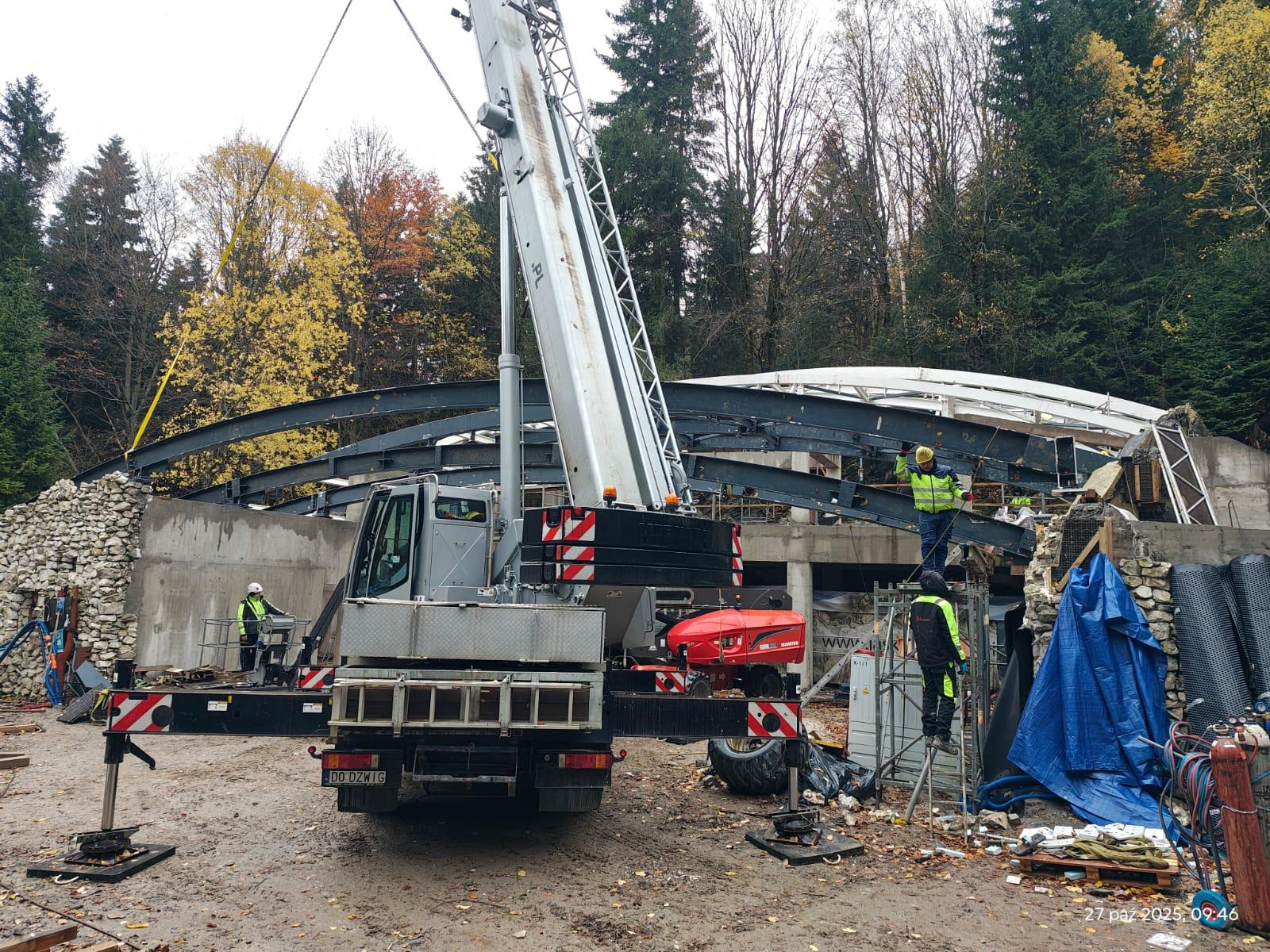

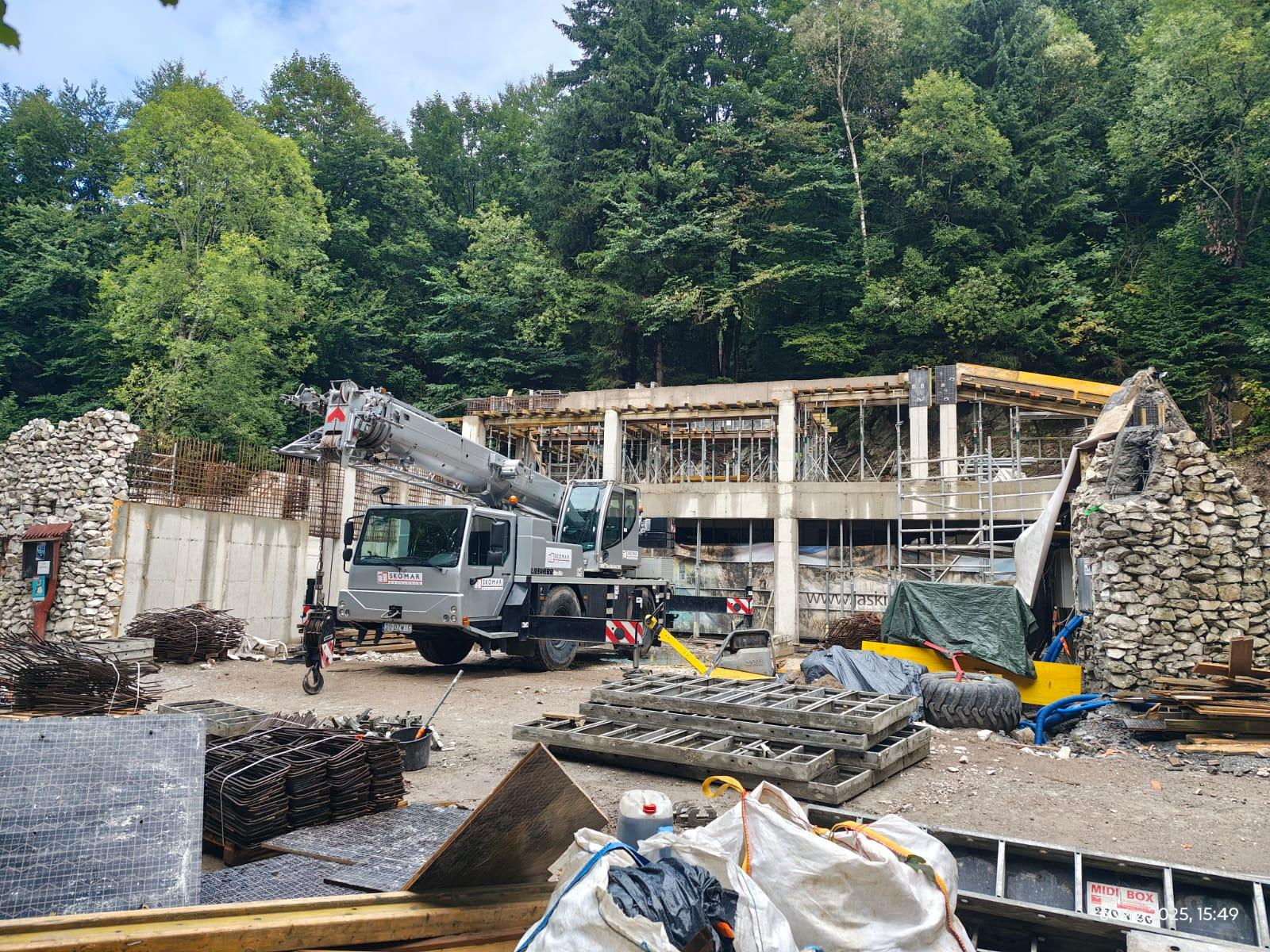

Trają prace przy przebudowie pawilonu obsługowego, który powoli zaczyna nabierać kształtu :)

    Kolejne etapy inwestycji w Jaskini Niedźwiedziej w Kletnie

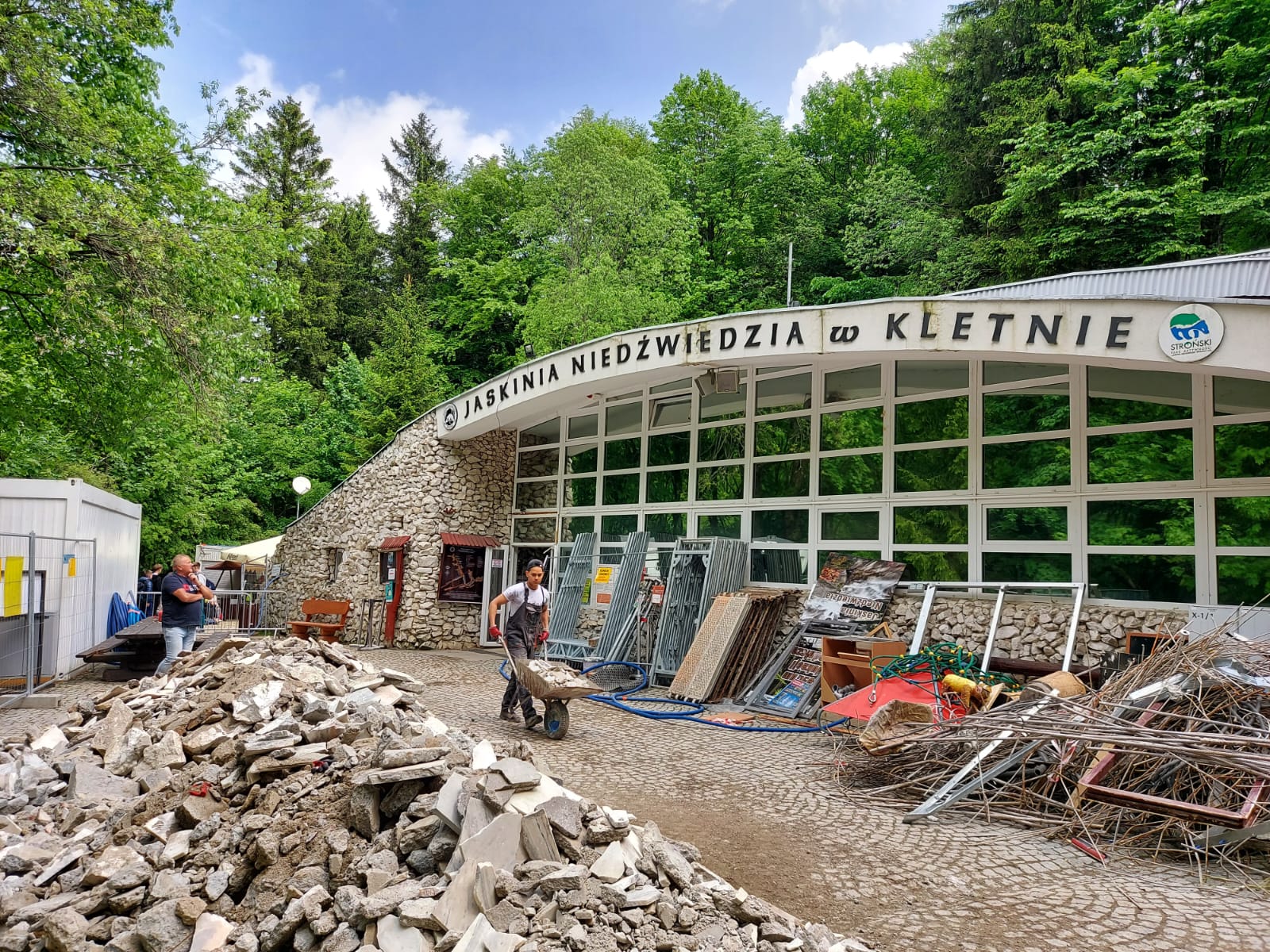

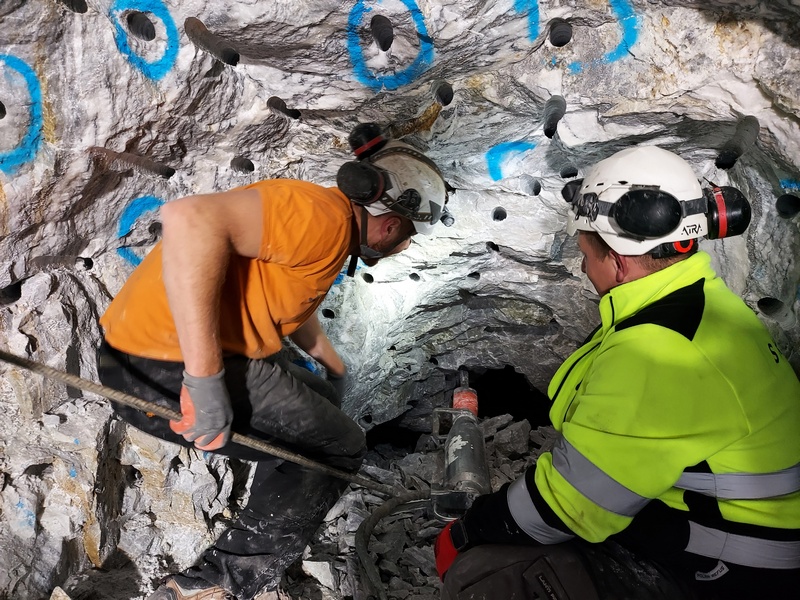

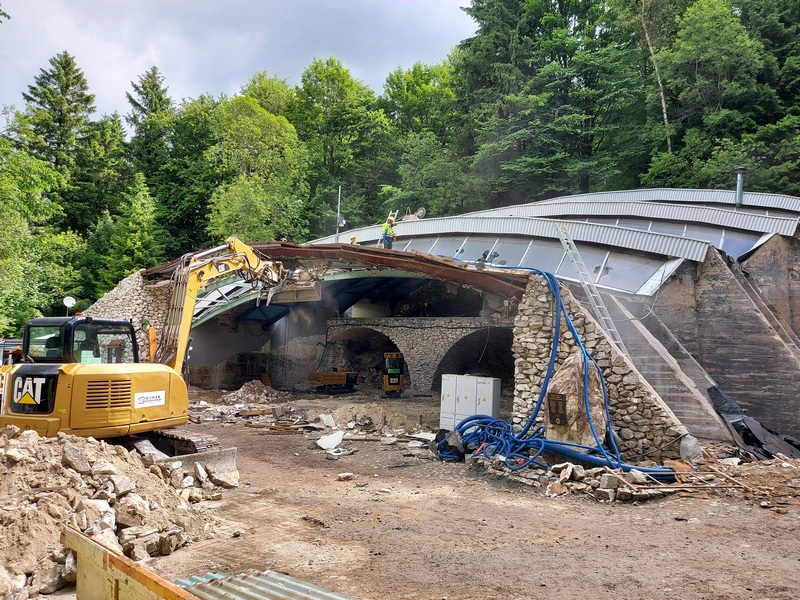

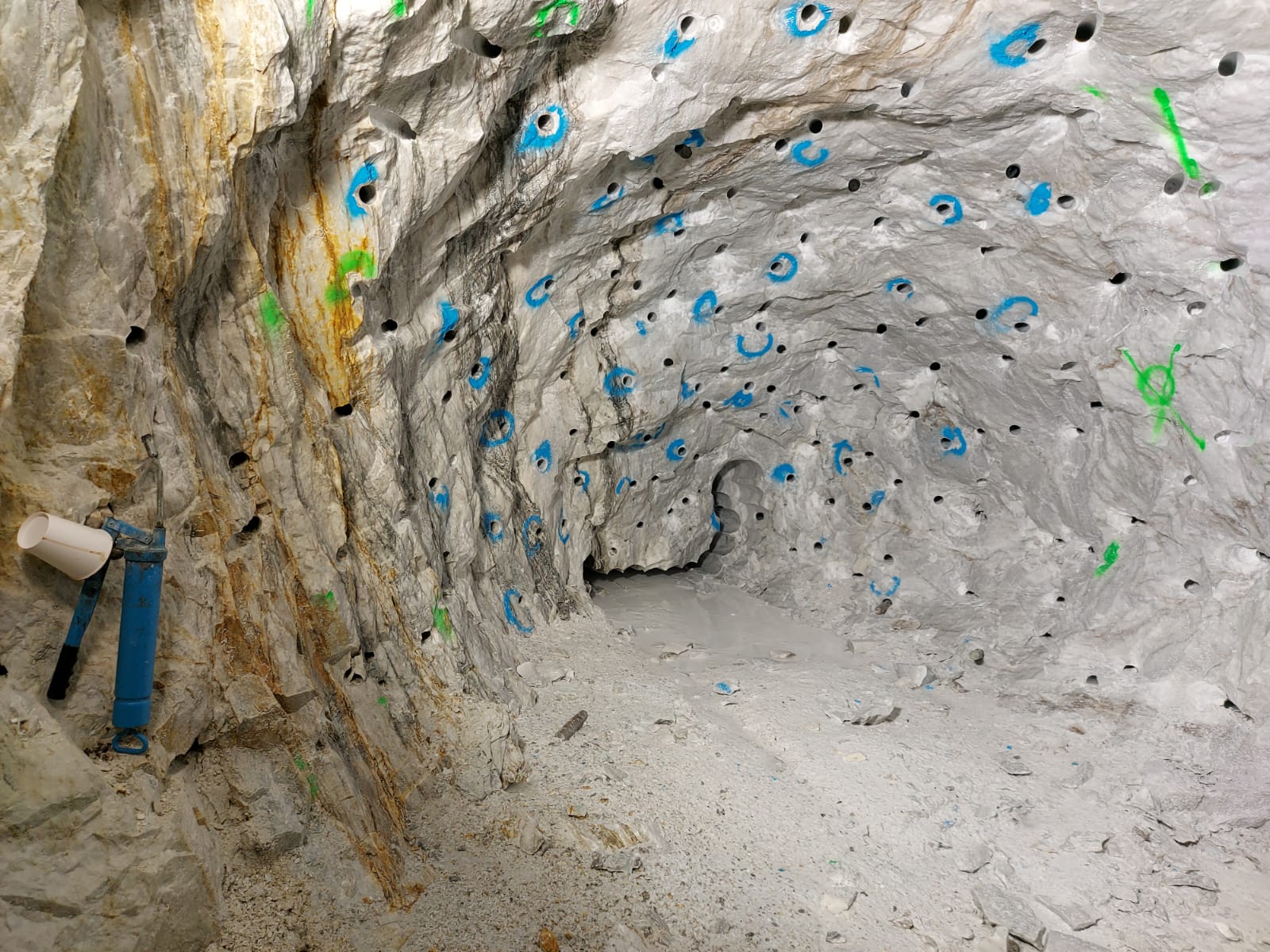

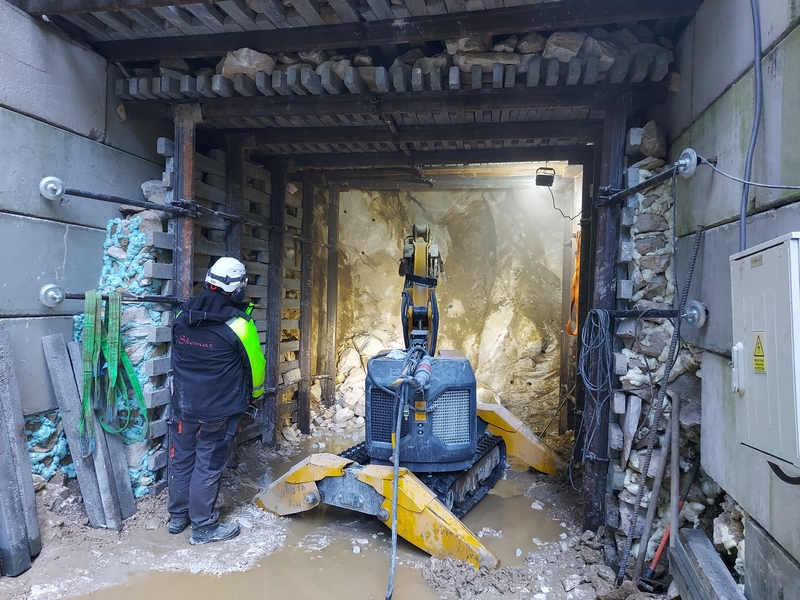

    W dniu 6 czerwca 2025 r. zostało wykonane przebicie z korytarza wejściowego do Sali Mastodonta. Dzięki temu, możlie jest projektowanie nowej trasy turystycznej we wnętrzu jaskini. Po zakończeniu prac w korytarzu wejściowym, rozpoczęto prace przy drążeniu krytarza wyjściowego, którego zakładana długość wyniesie ok. 90 m. Trwa przebudowa pawilonu wejściowego do jaskini.

      Wznowienie prac przy budowie nowej trasy w jaskini oraz przebudowa pawilonu wejściowego.

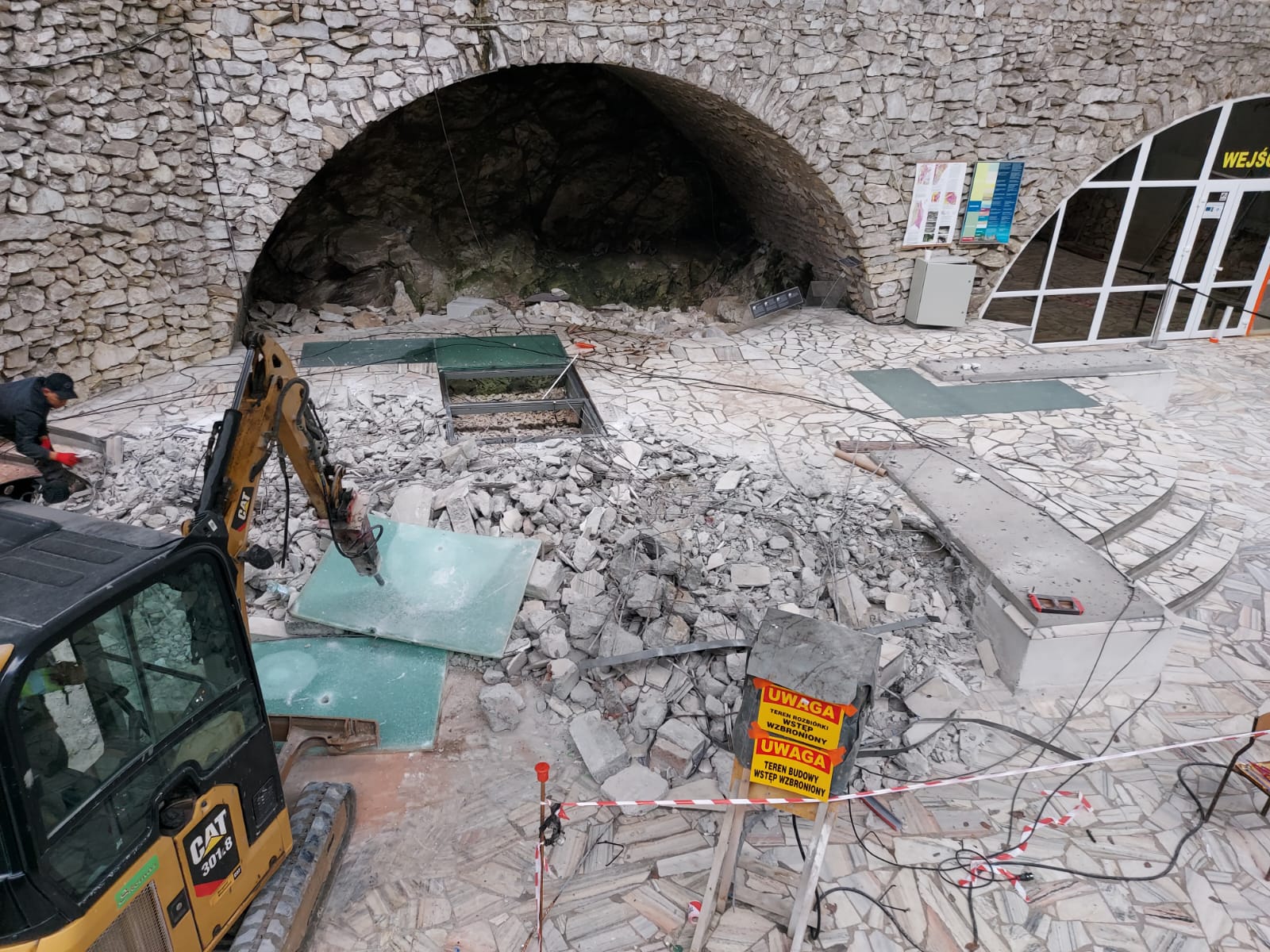

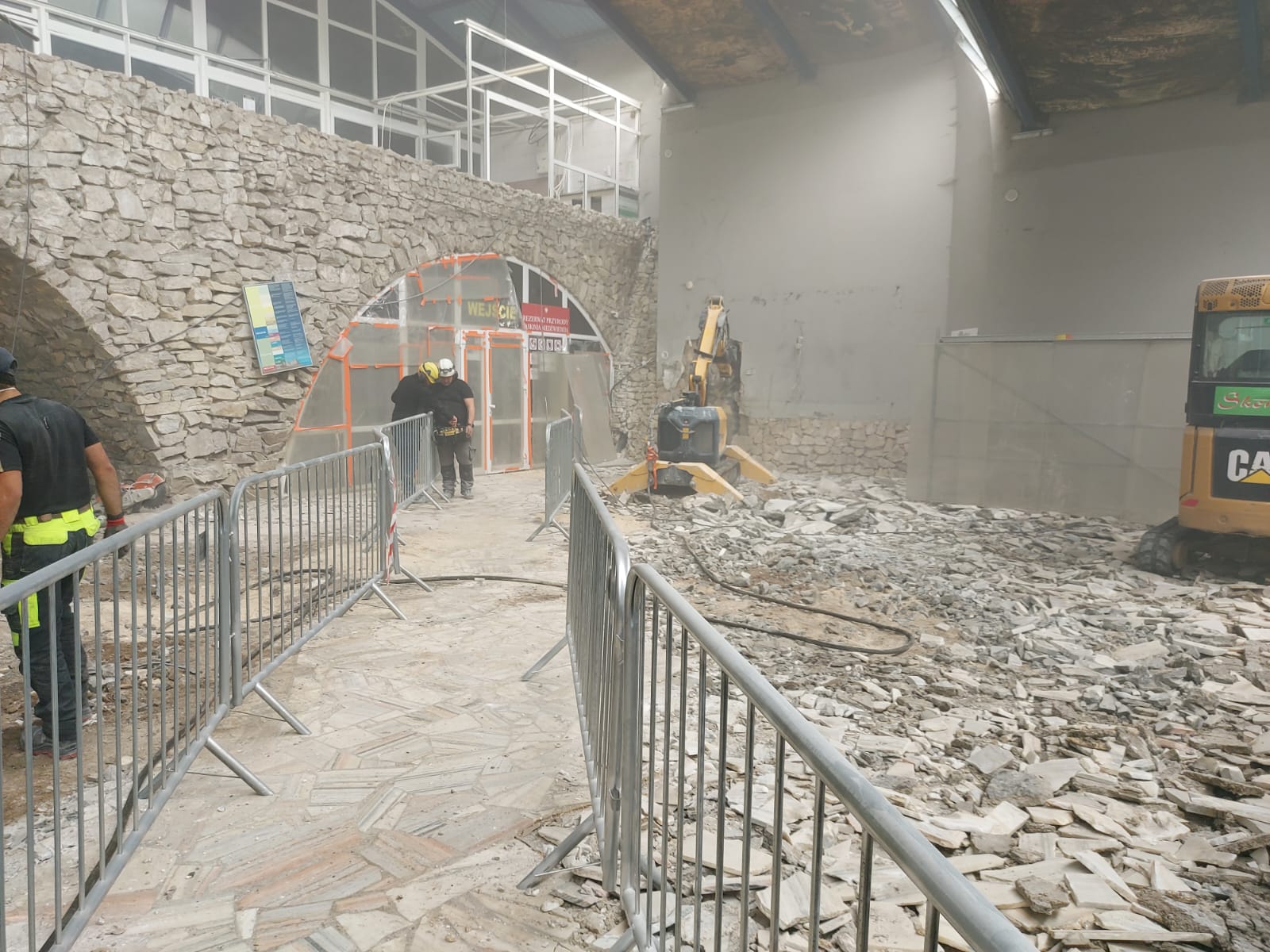

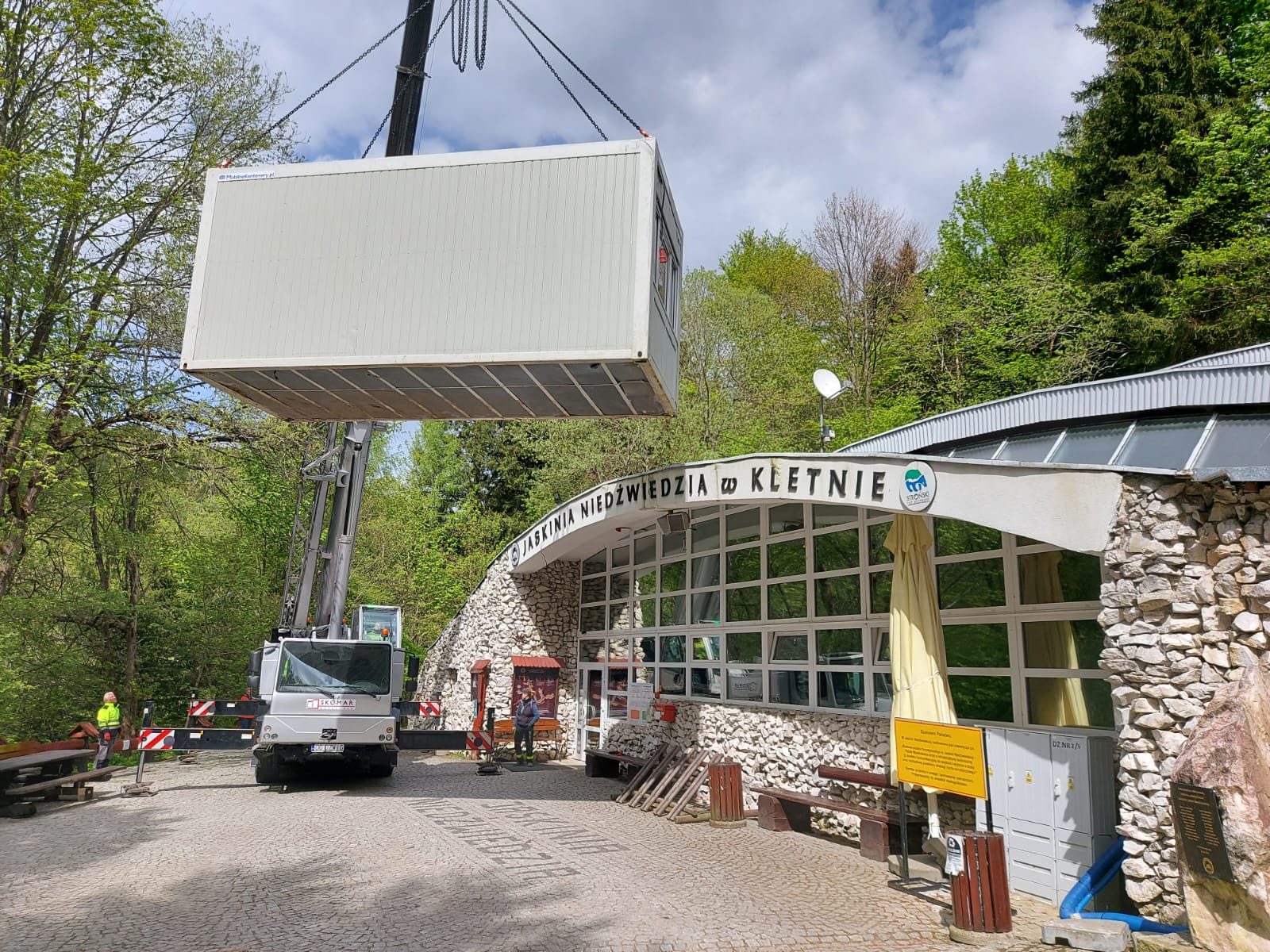

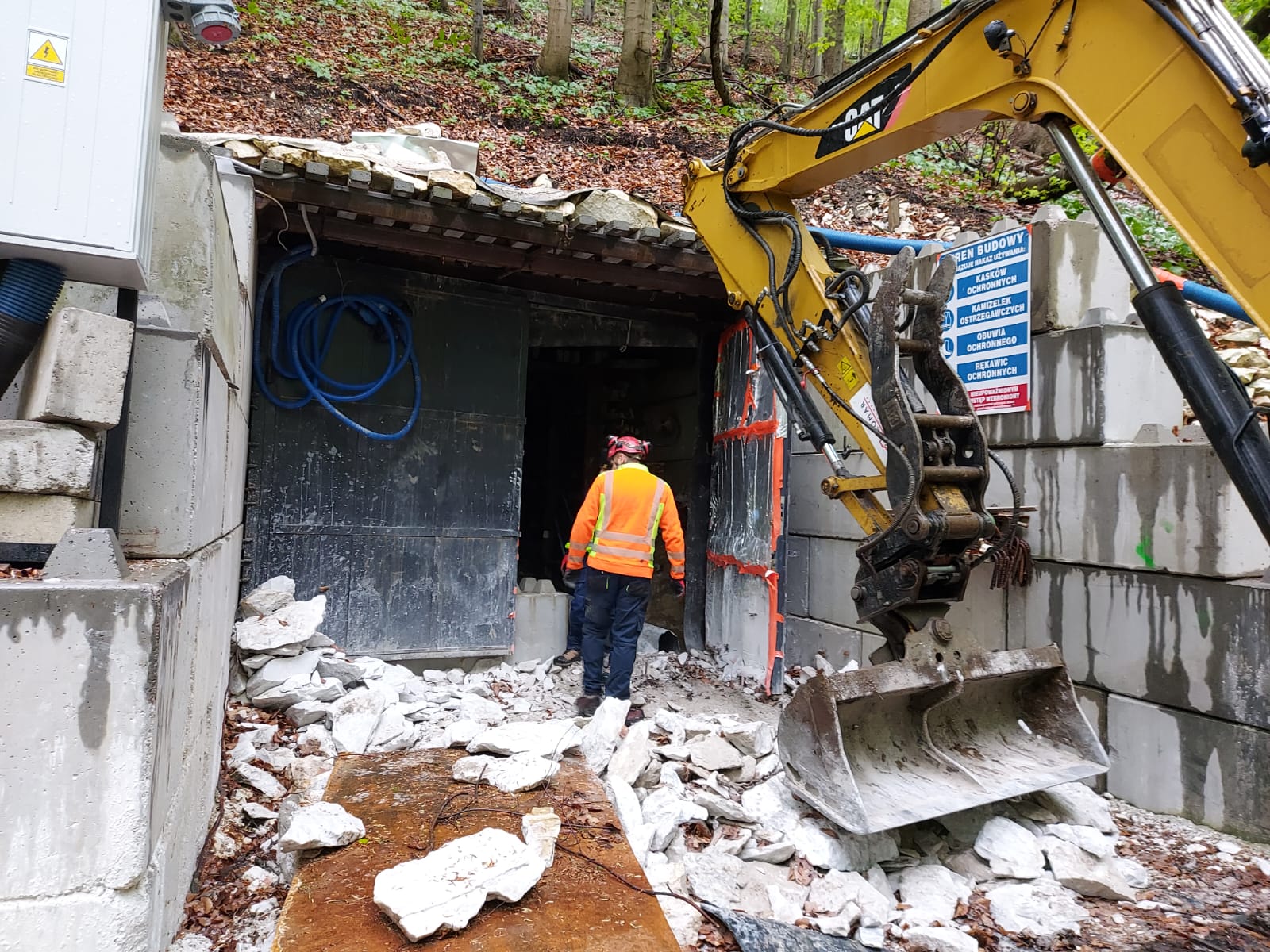

      Zgodnie z wymogami Regionalnej Dyrekcji Ochrony Środowiska we Wrocławu, prace związane z budową nowej trasy turystycznej w Partiach Mastodonta, zostały wznowione od 15 maja 2025 r. Dodatkowo rozpoczęto koleny etap przedsięwzięcia polegający na przebudowie pawilonu obsługowego jaskini.

        Przerwa w pracach adaptacyjnych

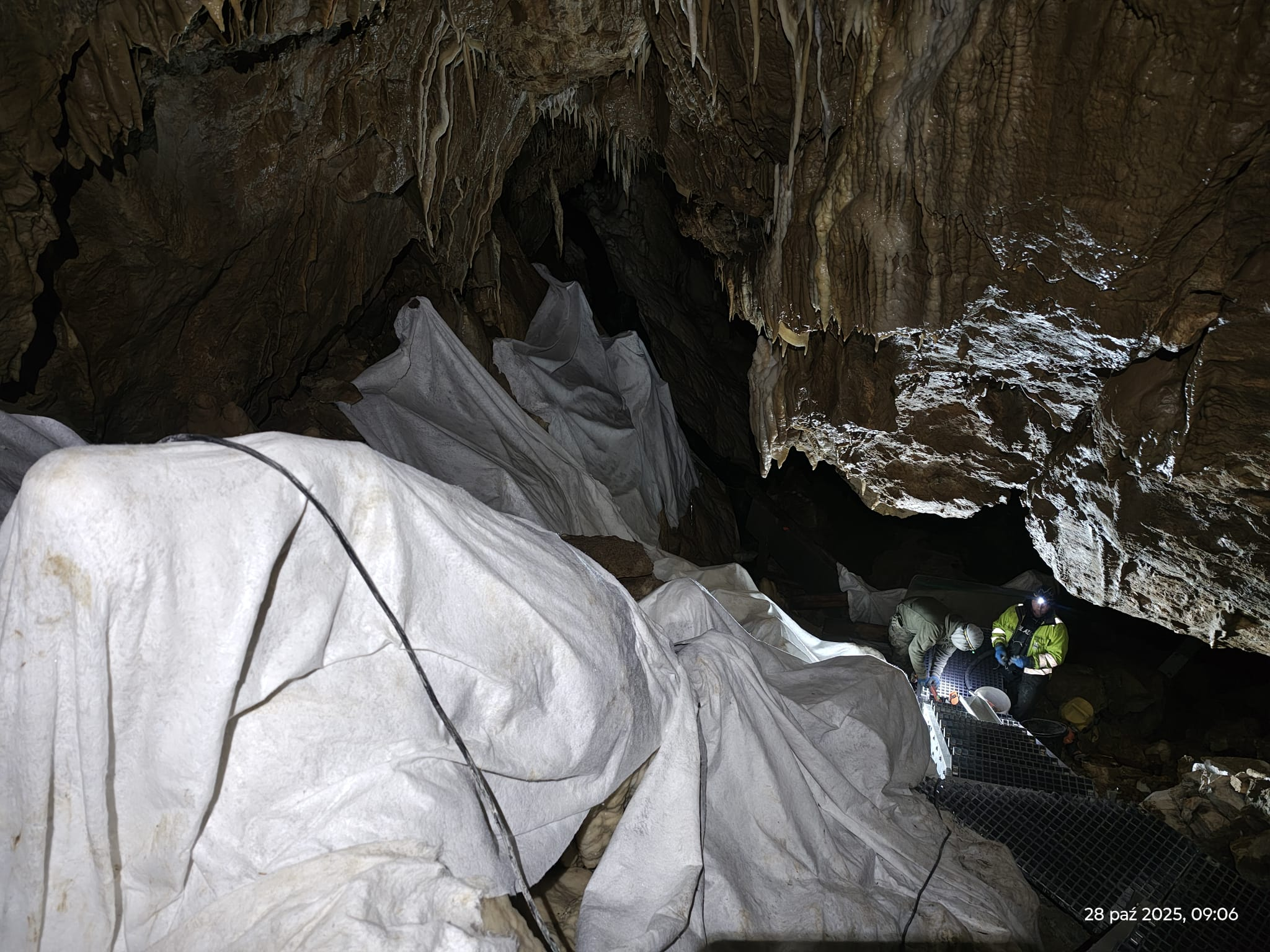

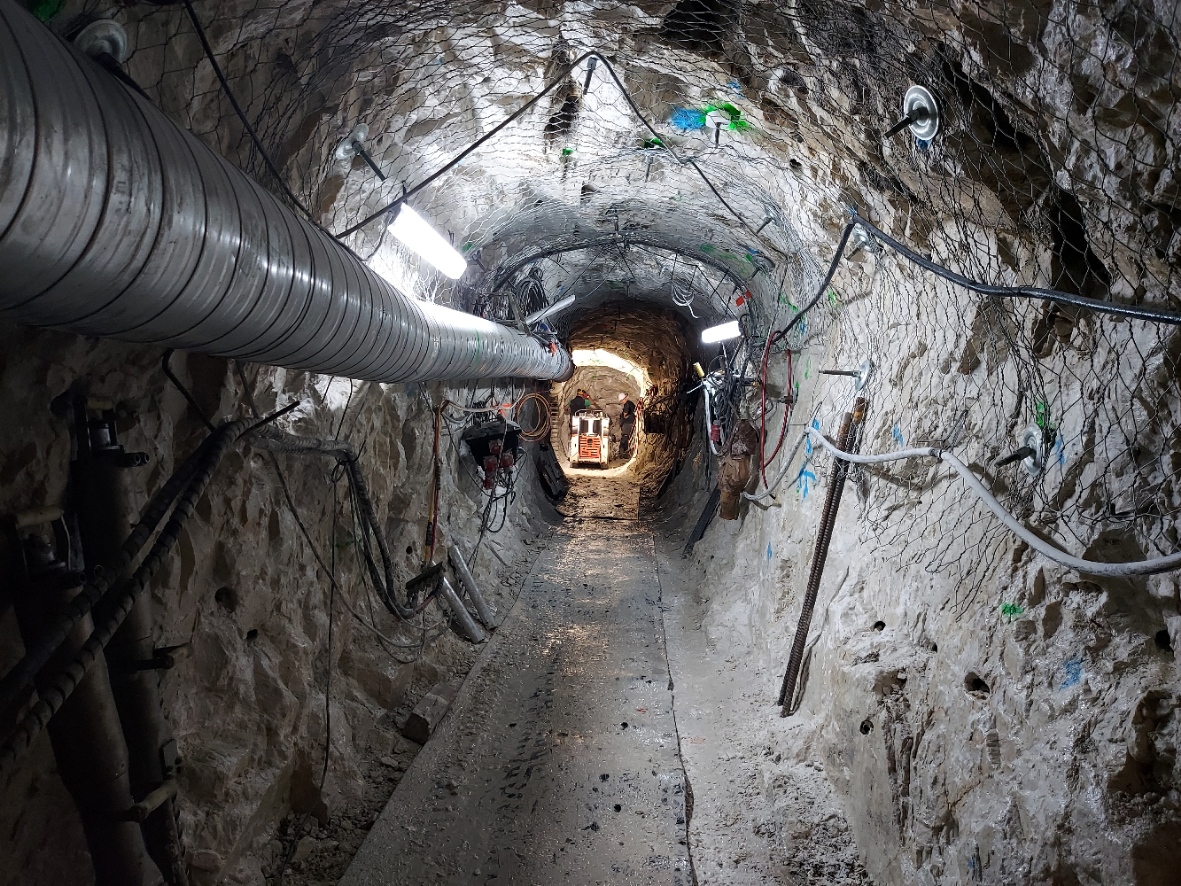

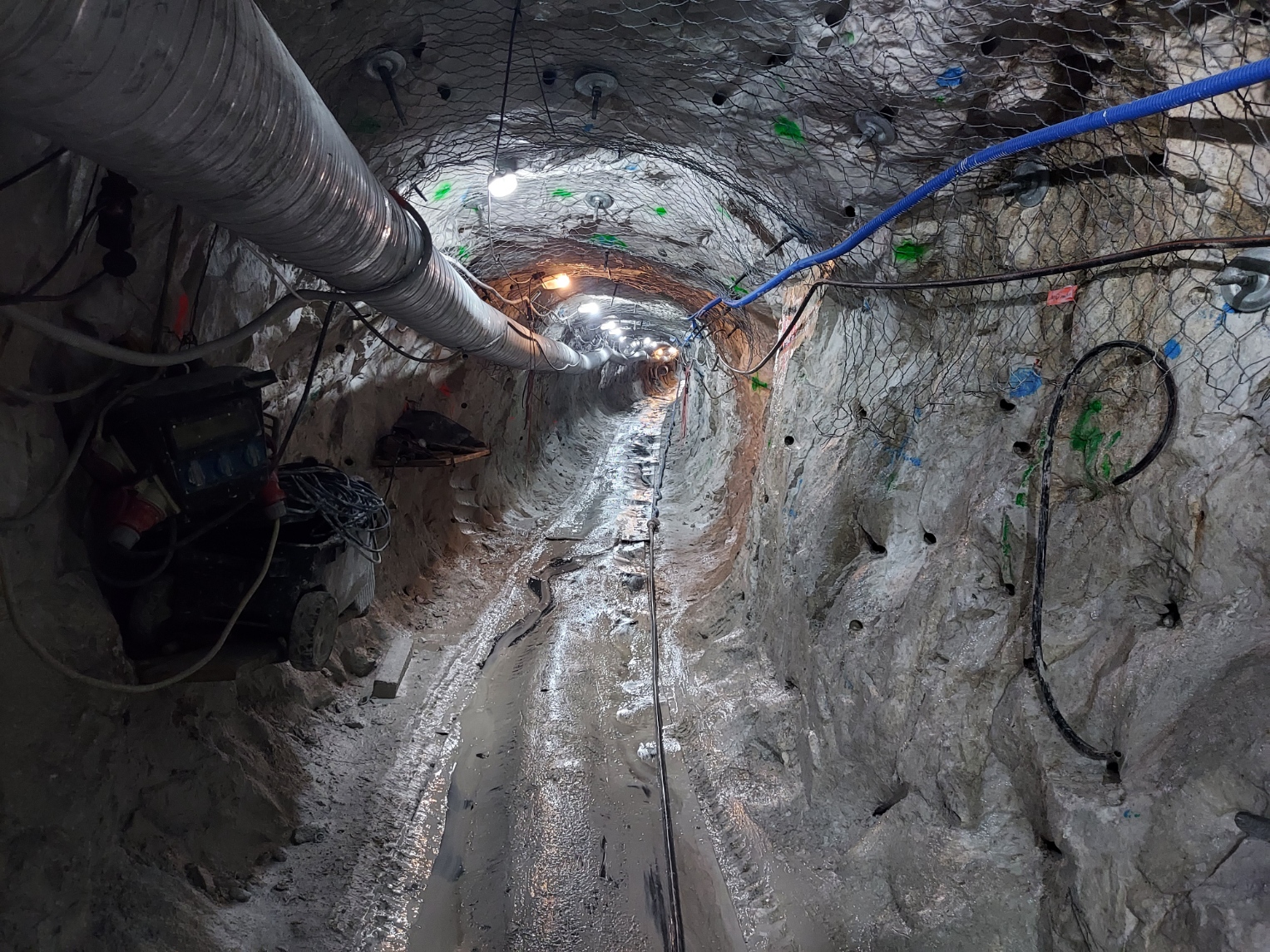

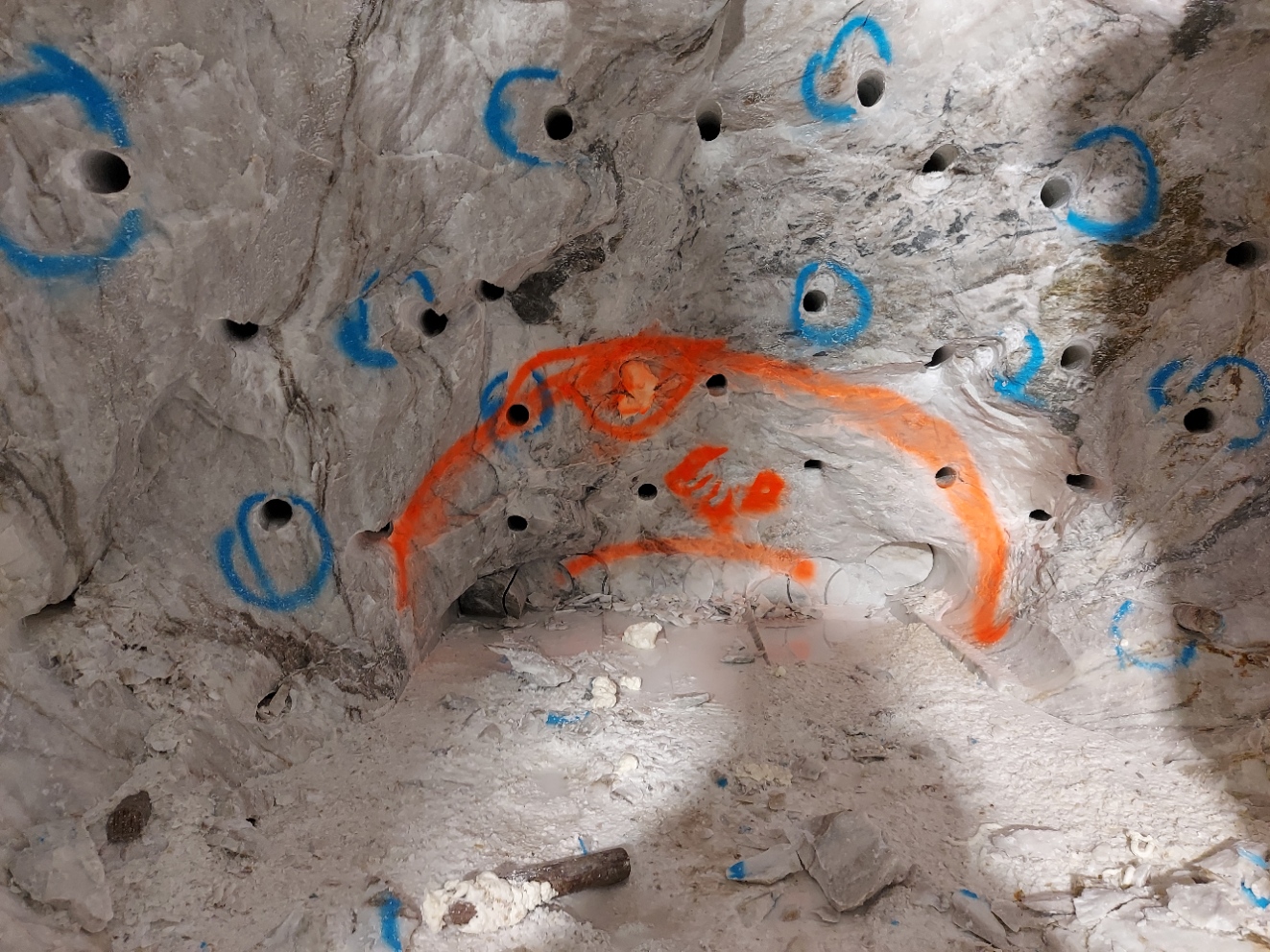

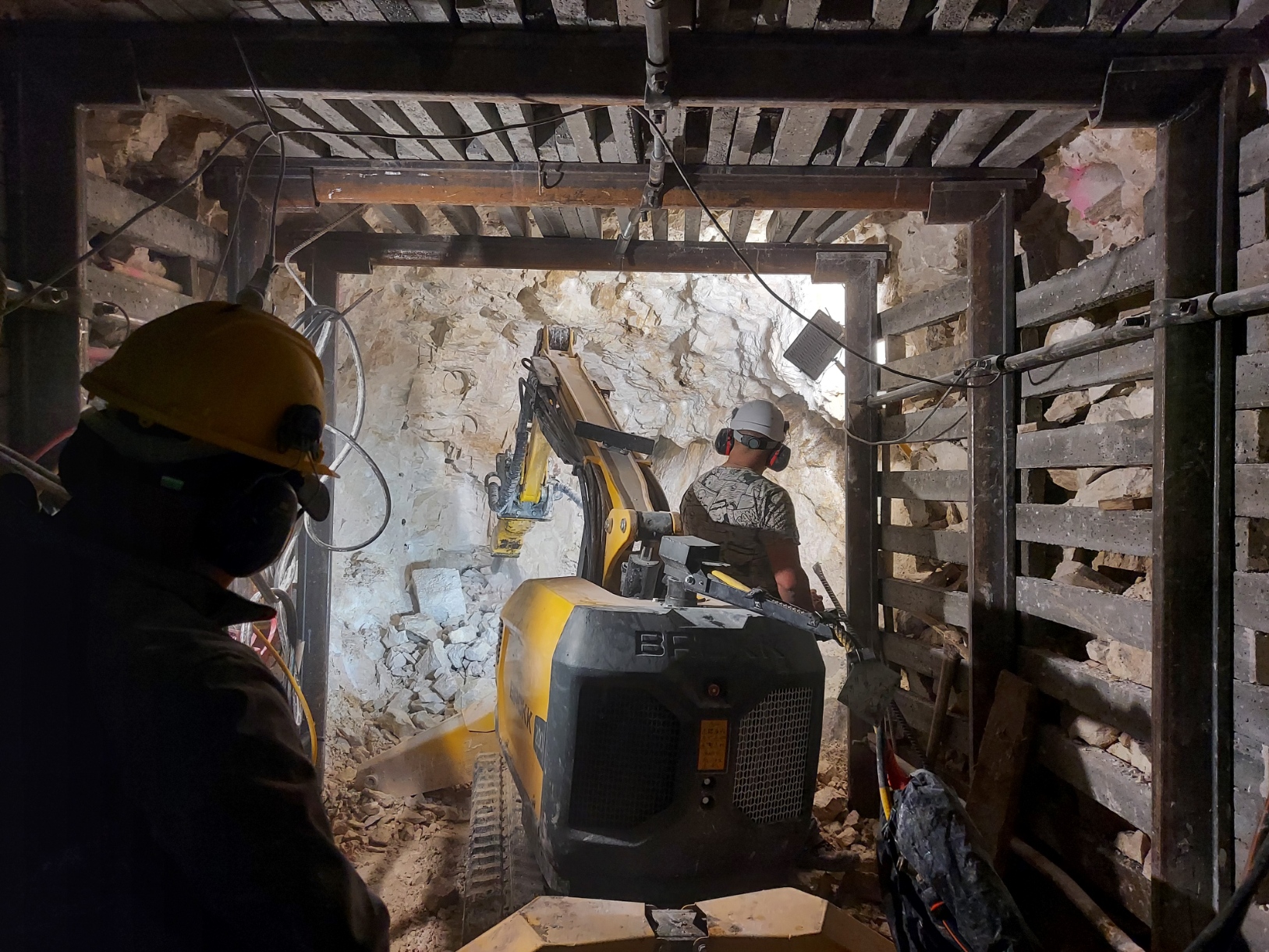

        Z dniem 31 października 2024 r. zakończono w tym sezonie prace przy drążeniu korytarza dojściowego do Sali Mastodonta. Ze względu na ochronę zimujących nietoperzy, prace zostaną wznowione w maju 2025 roku. Poniżej krótka fotorelacja z postępu prac.

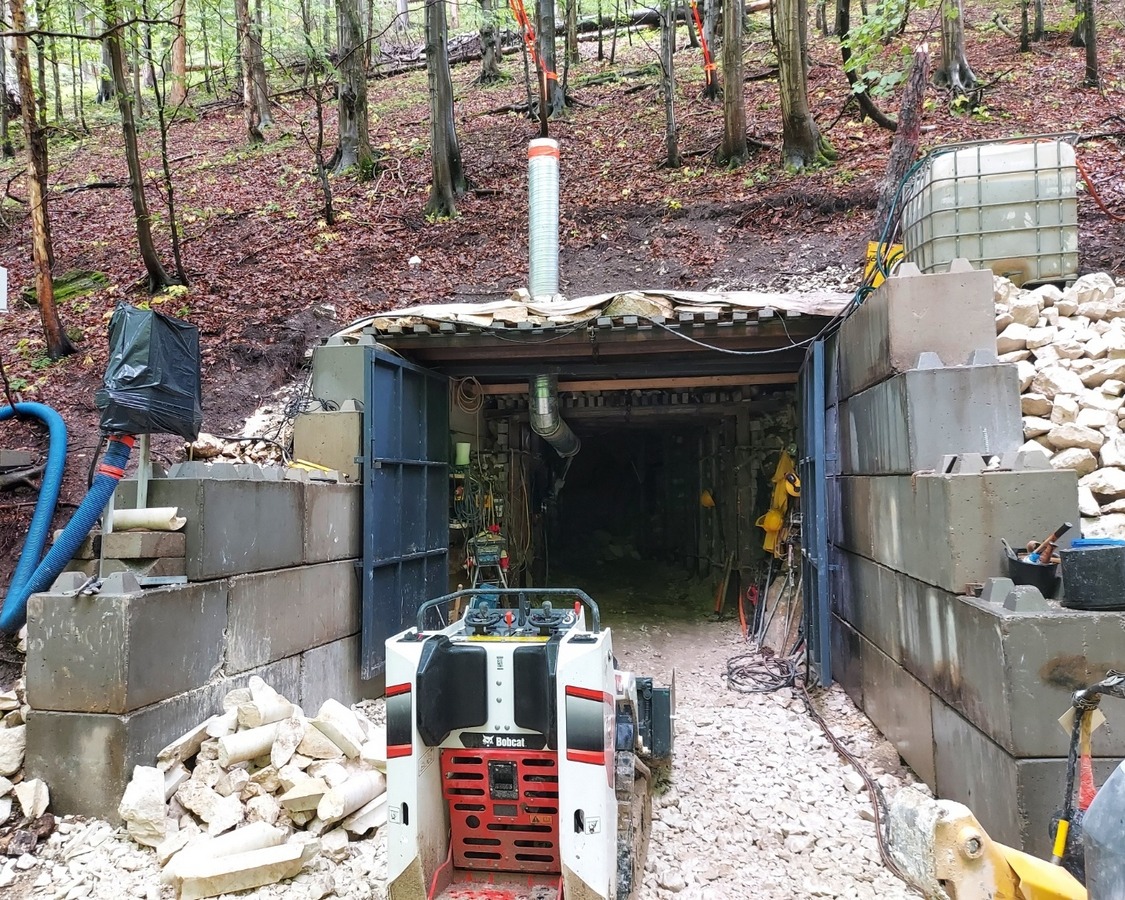

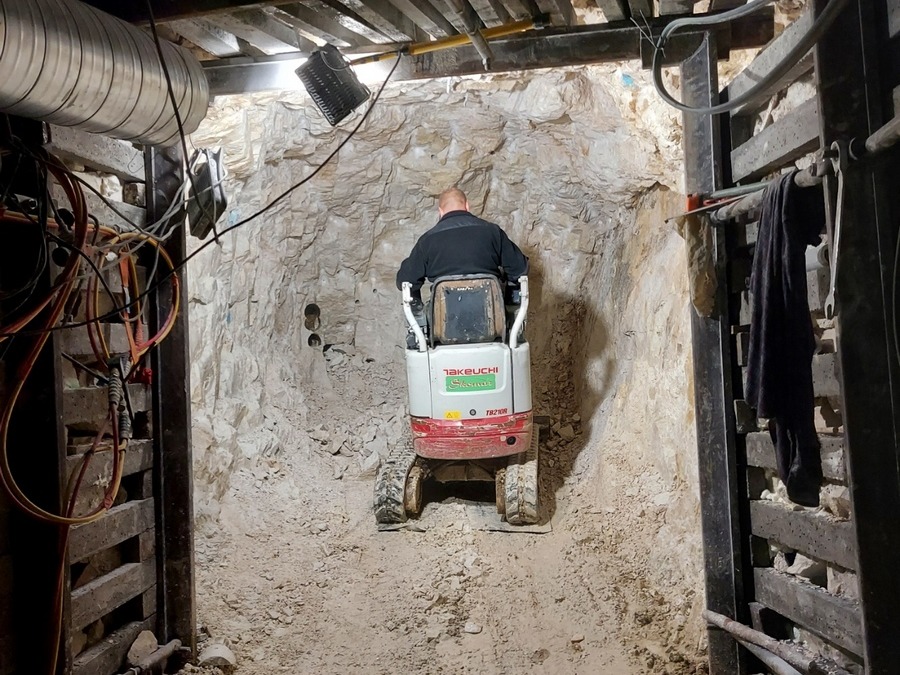

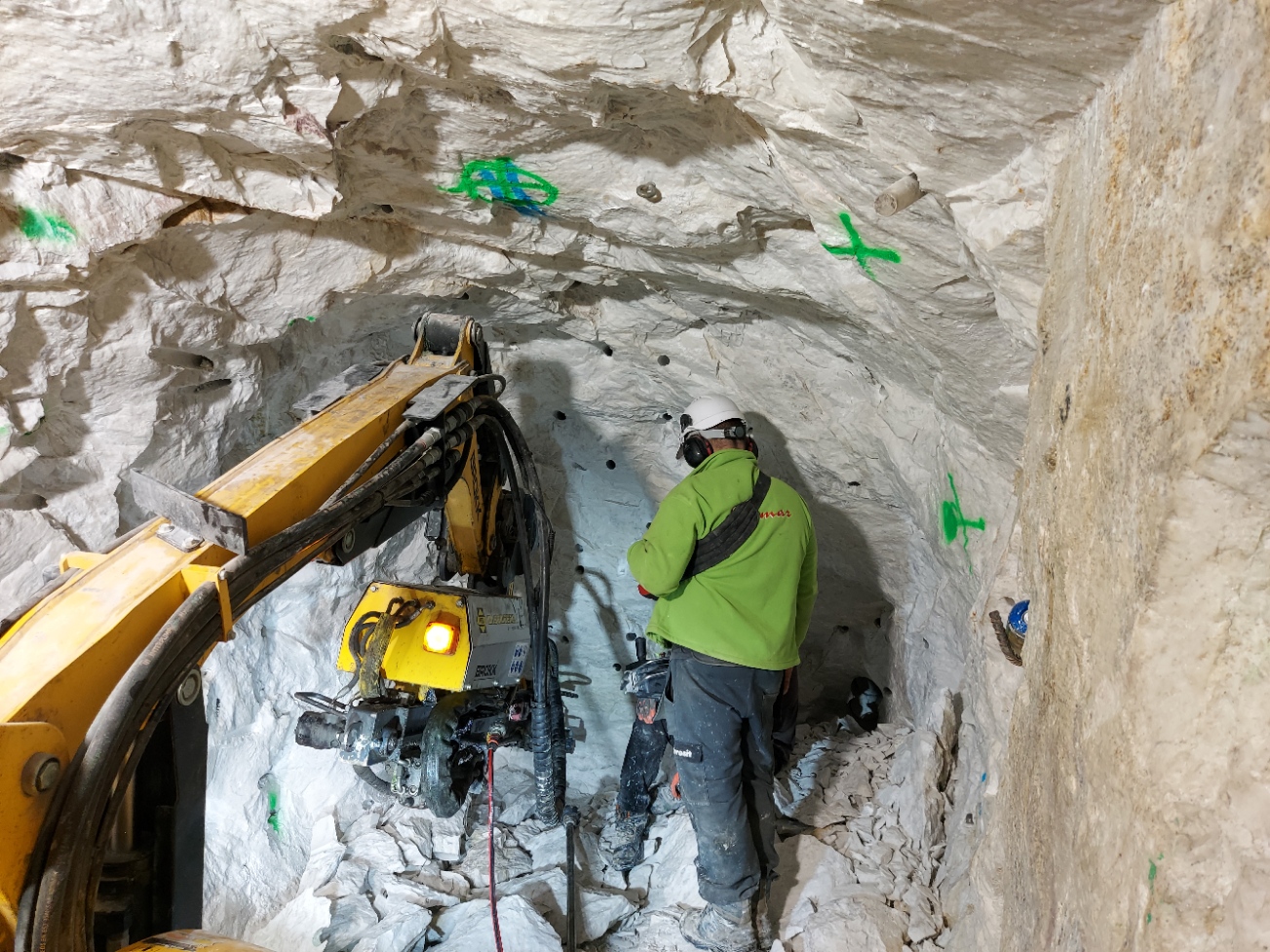

          Budowa korytarza wejściowego

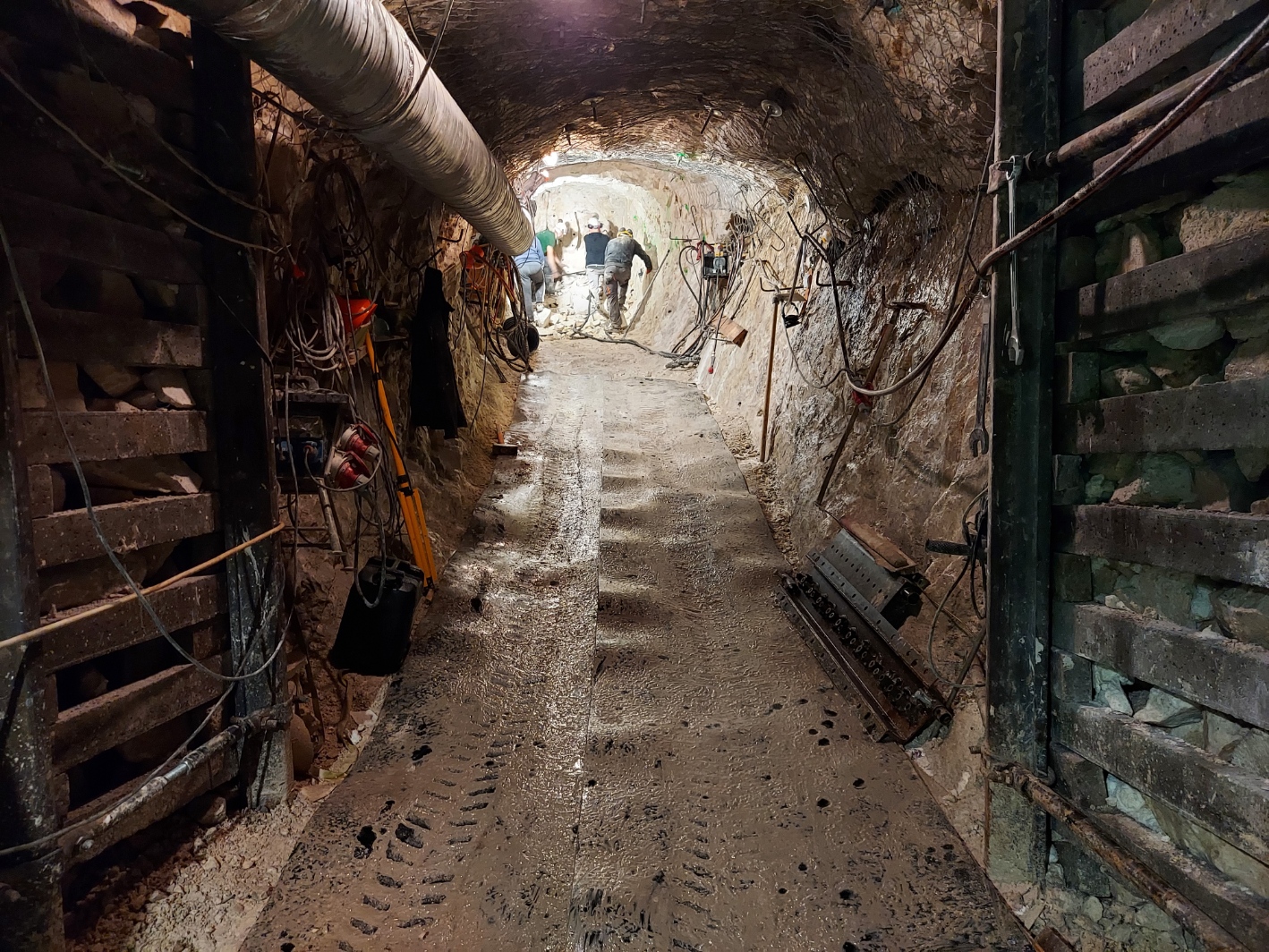

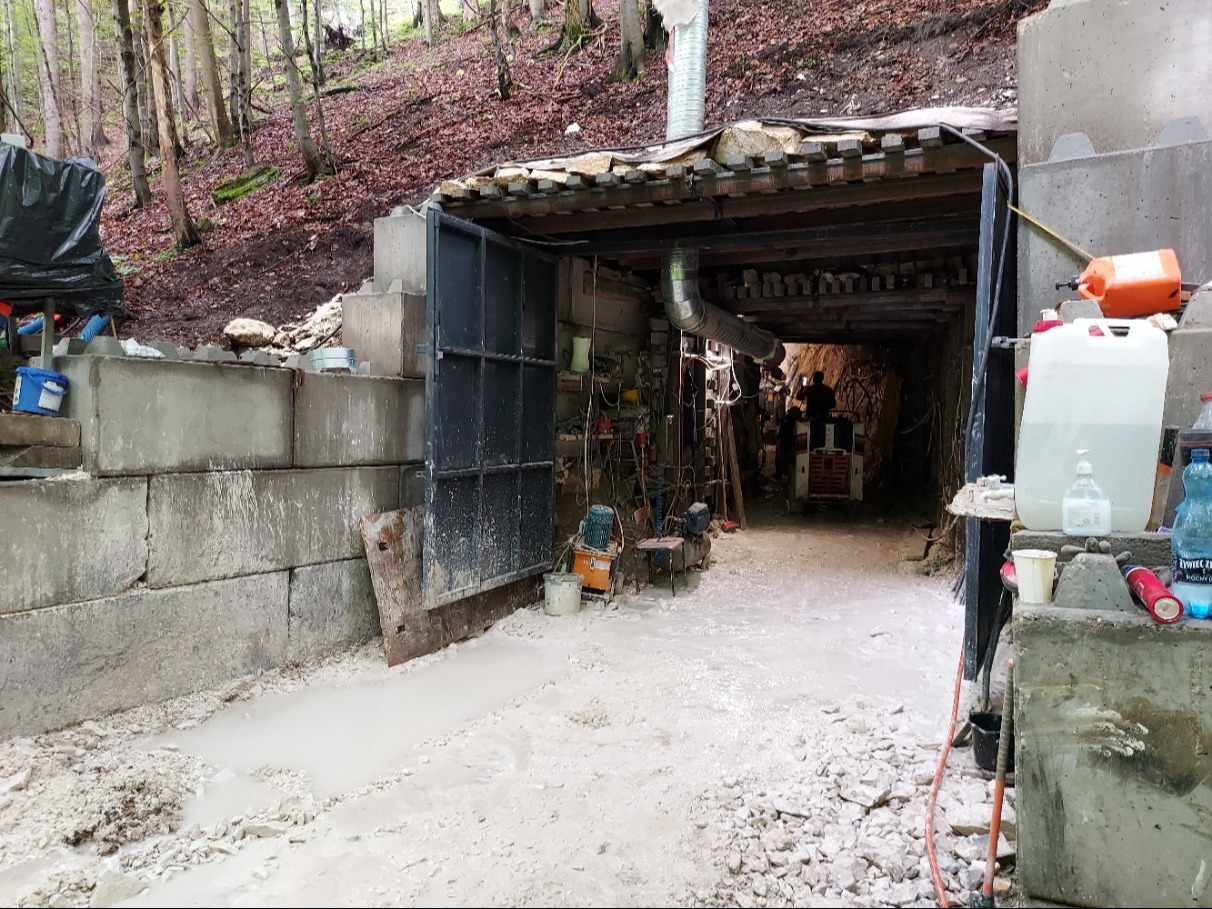

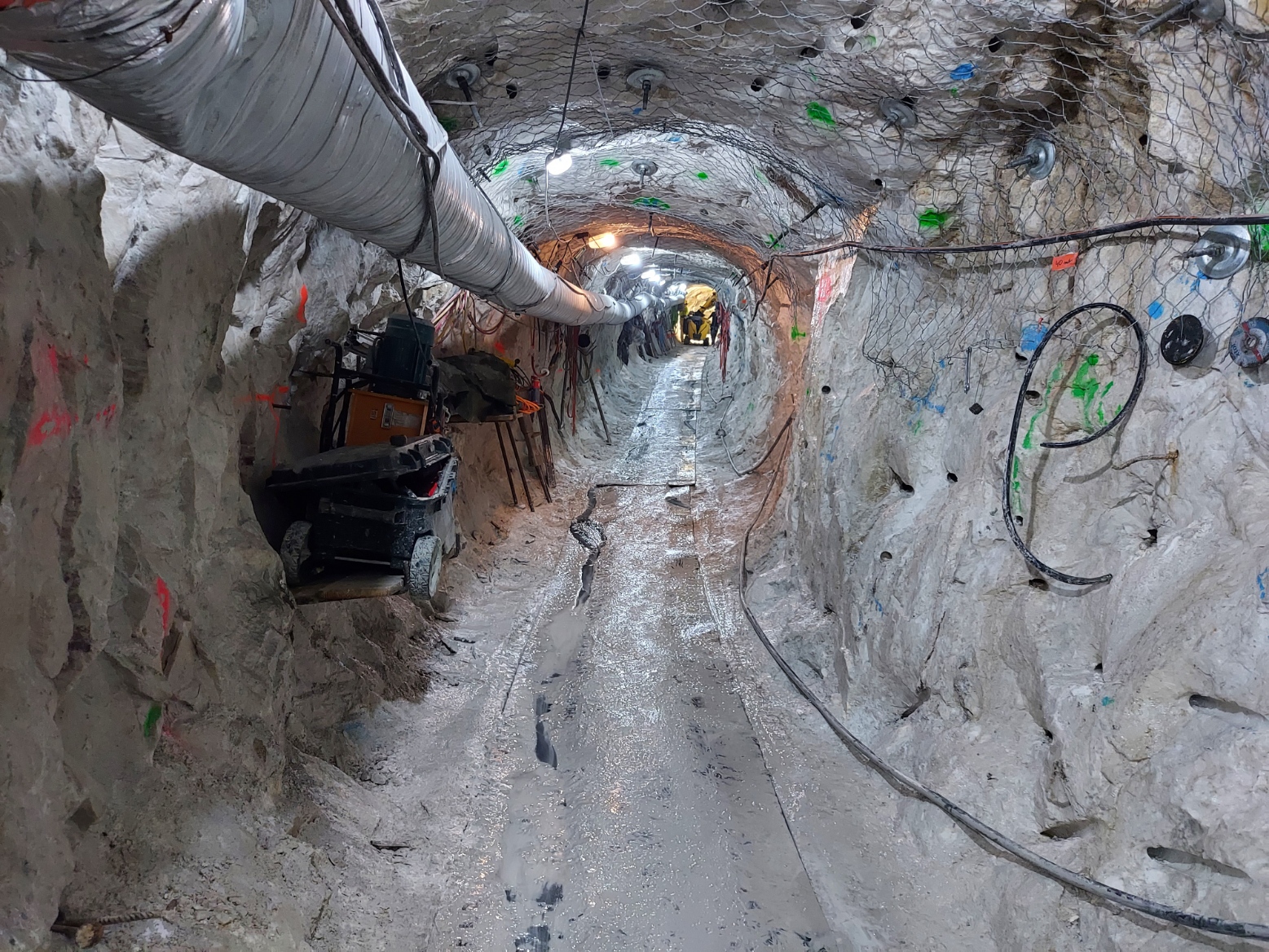

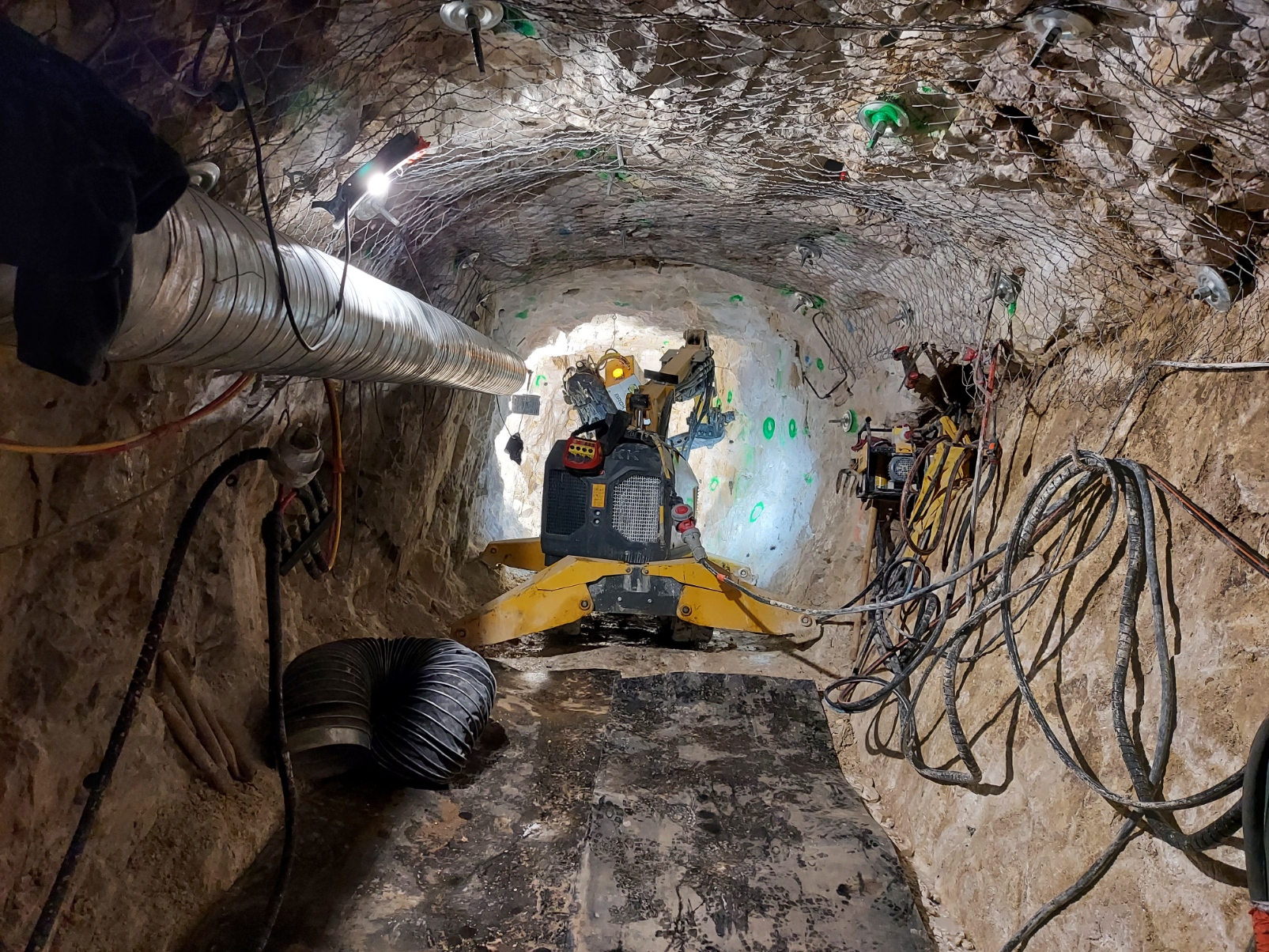

          Prace związane z wykonaniem korytarza wejściowego do Sali Mastodonta nabierają tempa. Poniżej krótka fotorelacja z prac.


            Oficjalne otwarcie budowy nowej trasy.

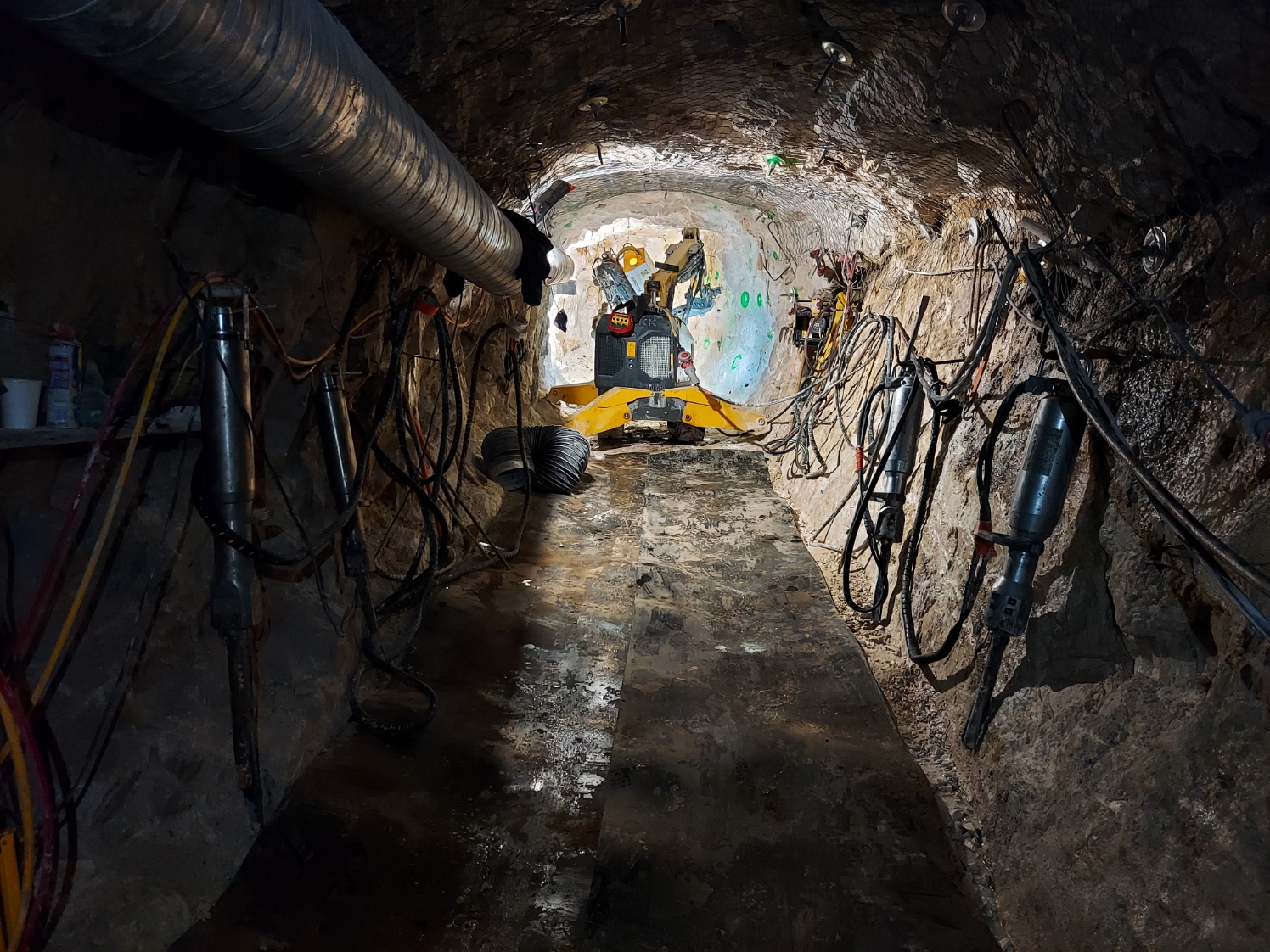

            03.06.2024 roku, miało miejsce uroczyste otwarcie budowy nowej trasy turystycznej w Jaskini Niedźwiedziej w Kletnie w Partiach Mastodonta. (fot. K. Łyczkowska)
            Obszerny opis uroczystości znajdą Państwo pod podanym linkiem:

              Prace przygotowawcze

              W chwili obecnej trwają  prace przygotowawcze oraz prowadzony jest również monitoring przyrodniczy, w ramach którego trwają badania populacji nietoperzy w samej jaskini oraz w jej pobliżu oraz monitoring aktywności  zimowej nietoperzy. W trakcie realizacji są badania mikroklimatu oraz badania radiotelemetryczne.

                Przypominamy, że to bardzo ważna  i  jak do tej pory największa inwestycja w naszej gminie, która wpłynie na rozwój turystyczny regionu, a jej  wartość zgodnie z podpisaną umową wynosi ponad 38 mln. zł. Ważny podkreślenia jest fakt, ż e Gmina Stronie Śląskie dokapitalizuje spółkę kwotą niezbędną na realizację zadania. Natomiast środki finansowe przekazane przez Gminę, Spółka zwróci z  zysków osiąganych w latach następnych.

                 Zarząd SPA - Jaskinia Niedźwiedzia  sp. z o.o.
